UW Kalserbach

Ausgangssituation

Das Umspannwerk Kalserbach der TINETZ stellt einen der Netzknotenpunkte des 110-kV-Stromnetzes in Osttirol dar und dient der Umwandlung elektrischer Energie von der 110-kV- auf die 25(30)-kV-Ebene und umgekehrt. Vom Umspannwerk Kalserbach aus erfolgt somit die Versorgung der Unternehmen und Haushalte in der Region. Darüber hinaus werden hier die Einspeisung sowie die Verteilung der Energie übernommen, die von Erzeugungsanlagen (Kleinwasserkraft, Photovoltaik etc.) im Mittel- und Niederspannungsnetz produziert wird.

Gründe für das Projekt

Aufgrund der weiterhin steigenden Leistungen bei der Erzeugung von Energie aus dezentralen Erzeugungsanlagen (Wasserkraft, Photovoltaik etc.) ist nun eine Erweiterung des Umspannwerks Kalserbach um einen weiteren Transformator notwendig. So kann das Netz diese Energie aufnehmen, übertragen und verteilen. Gleichzeitig werden die Voraussetzungen für einen zukünftigen Ausbau der nachhaltigen und regionalen Energieerzeugung geschaffen und die Versorgungssicherheit für Osttirol und die umliegende Region gestärkt.

Geplante Maßnahmen und Projektablauf

Im Rahmen des Projekts erfolgt die Umstellung von der bestehenden Freiluftanlage (rechts) auf eine moderne Innenraumanlage (links). Dazu werden die beiden bestehenden Transformatoren in das benachbarte, neu errichtete Umspannwerk übersiedelt. Zusätzlich wird ein dritter Transformator installiert, um die Kapazität zu erhöhen und die Versorgungssicherheit weiter zu verbessern.

Zur Anbindung an das 110-kV-Netz wird in dem neuen Gebäude eine 110-kV-Innenraum-Schaltanlage eingebaut. Außerdem wird auf dem neuen Areal ein neues Leitungsportal errichtet – analog zur bisherigen Ausführung – und über zwei neue Masten auf der Südwestseite der Felbertauernstraße mit dem bestehenden Netz verbunden. Die Trasse der 110-kV-Freileitung bleibt dabei unverändert bestehen.

Nach der vollständigen Inbetriebnahme wird die alte Anlage rückgebaut. Auf dem Gelände entsteht anschließend eine begrünte Wiesenfläche. Sämtliche Arbeiten sind für den Zeitraum von 2025 bis einschließlich 2026 geplant.

Elektrische und magnetische Felder

Weitere Informationen zu diesem Thema finden Sie hier: Leitfaden elektrische und magnetische Felder

Kontaktformular

Bitte über dieses Kontaktformular nur konkrete Anfragen zum Projekt UW Kalserbach stellen. Wenn ihr möchtet, dass wir euch kontaktieren, bitten wir um Angabe der Daten:

Datenschutz
*Pflichtfelder

Projektzeitplan

2026

  • Übersiedelung und Anschluss der Transformatoren
  • Errichtung und Einbindung eines Abspann- und eines Tragmastens
  • Inbetriebnahme
  • Demontage der Altanlage

2025

  • Errichtung des neuen Leitungsportals
  • Montage der 110kV-Innenraum-Schaltanlage
  • Verlegung von Energiekabeln

2024

  • Detail- und Ausführungsplanung

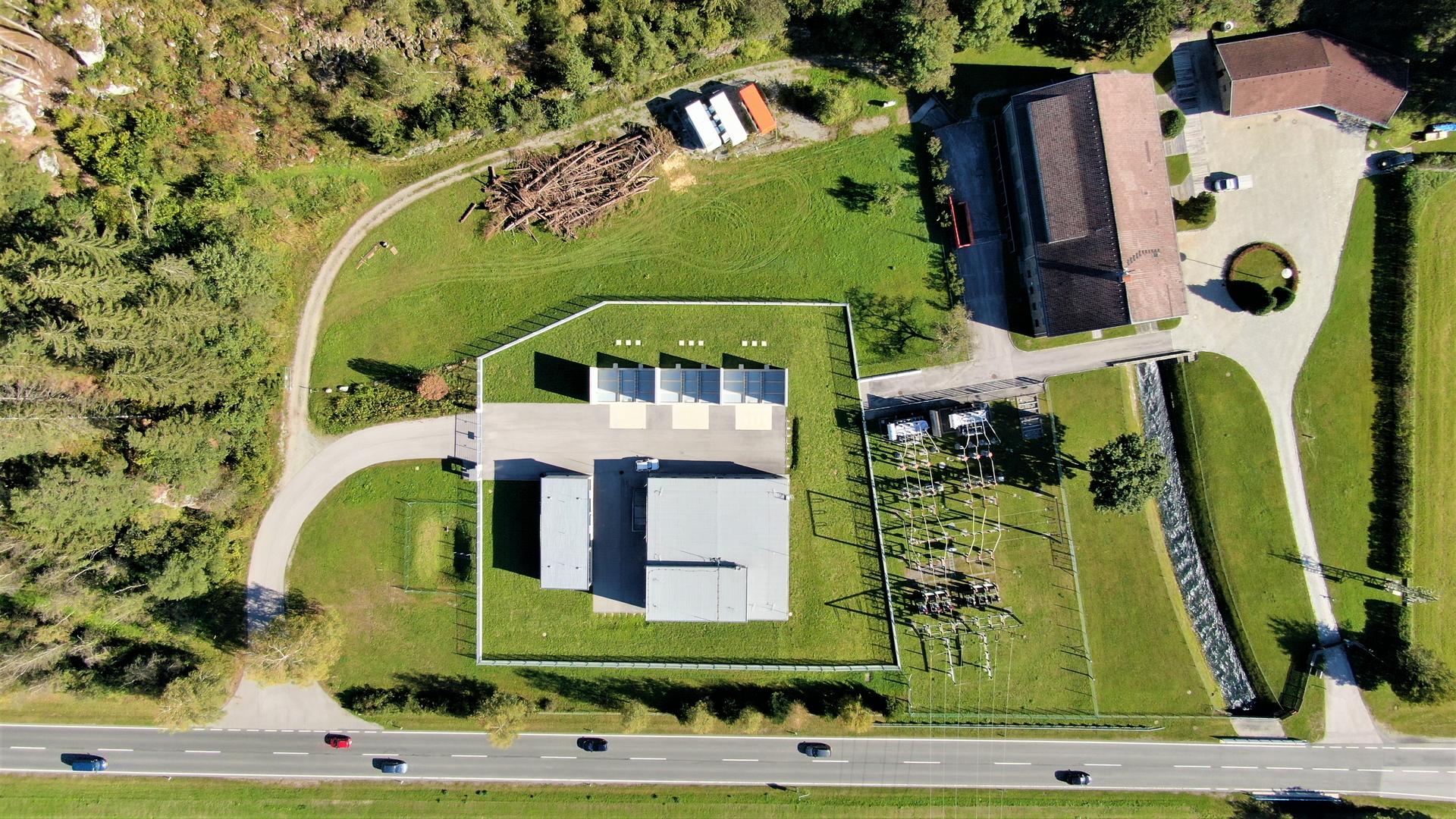

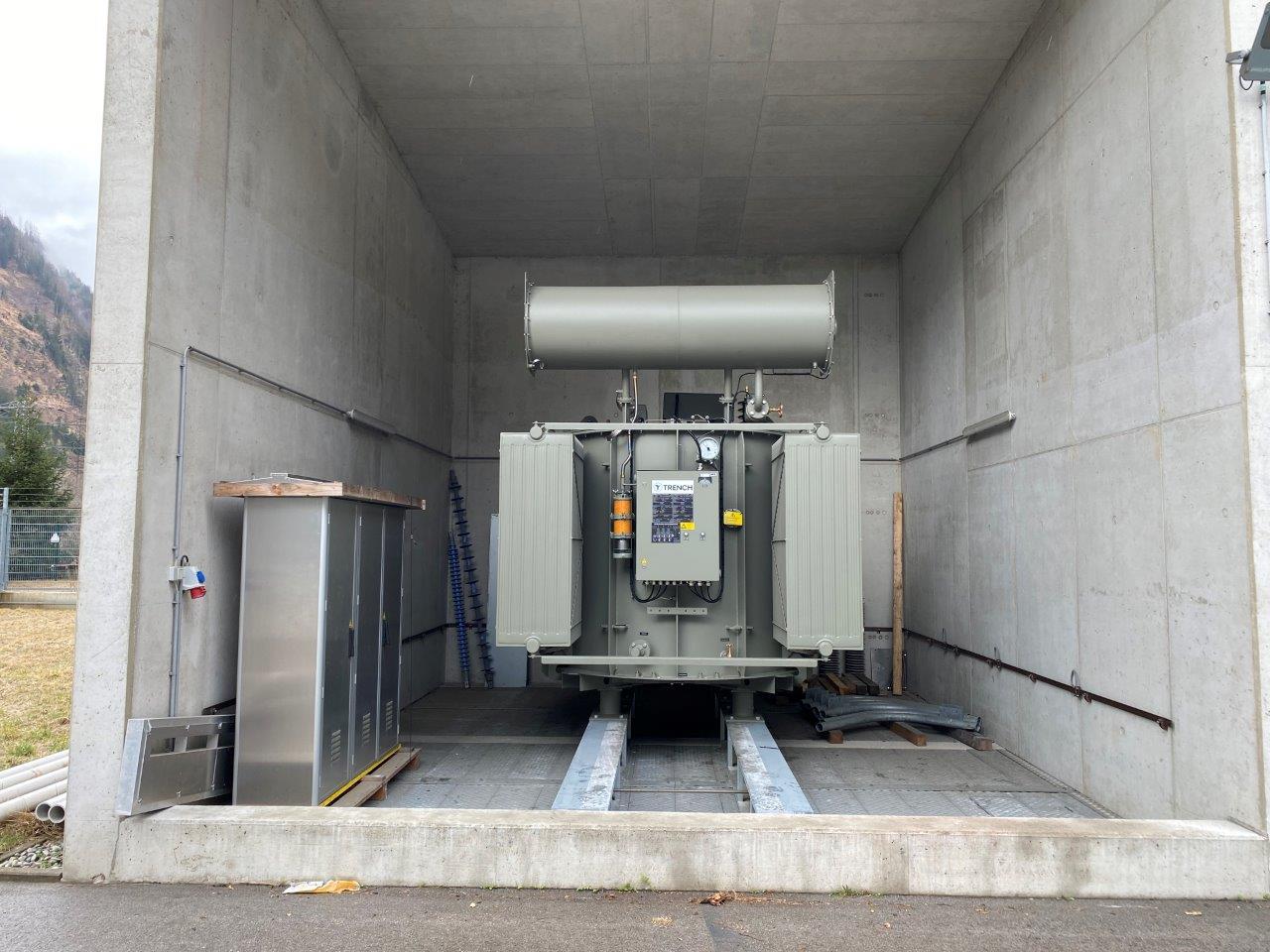

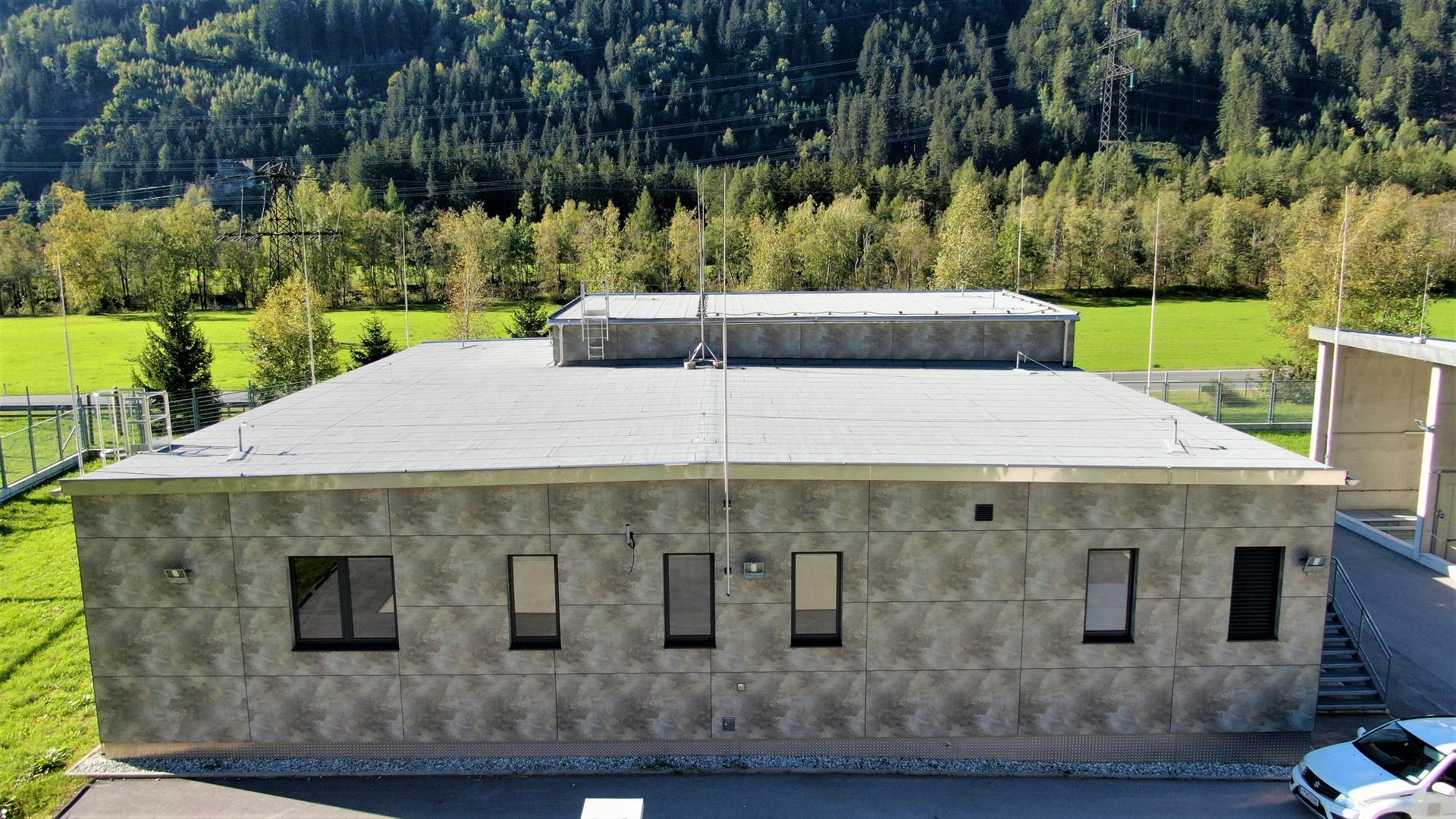

Weitere Fotos zum Projekt

Kontaktformular

Bitte über dieses Kontaktformular nur konkrete Anfragen zum Projekt UW Matrei Osttirol stellen. Wenn ihr möchtet, dass wir euch kontaktieren, bitten wir um Angabe der Daten:

Datenschutz
*Pflichtfelder
